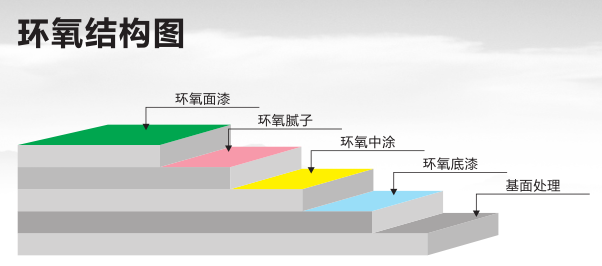

環氧自流平施工方案
1、基礎地面處理:
先把地面徹底清除清潔,地面要求潔凈、無明水、如表面有明水需用噴槍烤干。
用金剛石打磨機進行整體地面打磨,去除基層地面空鼓、脫皮等缺陷,使基層表面平整、干燥;針對基層表面存在的裂縫進行特殊的處理(把裂縫磨成“V”型槽),并用大功率吸塵器徹底吸塵工作;用20-40目砂漿修補裂縫、收縮縫及填補低洼處;再局部打磨并除塵。使整體地面達到2m靠尺量高差小于3mm.以便環氧涂層與地面完全結合。
2、環氧樹脂底涂施工:
檢查及修補基礎層缺陷并清理干凈。把環氧底涂按規定的比例混合均勻,用刮刀均勻刮涂(或用滾筒滾涂),確保環氧底漆全部覆蓋表面。
成膜厚度:0.10 - 0.15mm;
用料量:0.15 - 0.2kg/㎡;
效 果:成膜均勻、飽滿、通透,無泛白、無刮痕、無積料;
功能及作用:滲透、封閉地面、增強附著力。
環氧樹脂底漆層施工完畢且8-24小時完全固化后,檢查及修補底涂層缺陷并清理干凈。
3、環氧樹脂中涂(砂漿)施工:
環氧砂漿:把環氧中涂按規定的比例混合均勻。
把環氧中涂按規定的比例混合均勻,加入100-120目石英砂(配比:1:0.3)攪拌均勻后,用鏝刀均勻鏝涂第二遍。確保環氧砂漿層平整。
成膜厚度及用料量依據設計厚度調整;
效 果:環氧砂漿層均勻、平整,表面無刮痕、無積料。
功能及作用:封閉、找平底涂層凹凸面,增加地坪的機械強度和韌性。
4、環氧樹脂膩?zhàn)訉邮┕?/span>
環氧樹脂砂漿層施工完畢且12-24小時完全固化后,檢查及修補中涂層缺陷,打磨并清理干凈。
環氧膩?zhàn)?/span>:在環氧中涂中加入250目石英粉(配比:1:0.5)充分?jǐn)嚢杈鶆蚝螅霉蔚毒鶆蚬瓮俊?/span>
成膜厚度;0.10 - 0.20mm;
用料量:中涂0.15 - 0.20kg/㎡、石英粉0.075kg/㎡。
效 果:膩?zhàn)訉泳鶆颉⑵秸?,無刮痕、無積料。
功能及作用:完全封閉砂漿層針孔找平砂漿層凹凸面,增強地坪抗壓強度和平整度。
5、環氧樹脂面涂層施工
環氧樹脂膩?zhàn)訉邮┕ね戤吳?/span>8-24小時完全固化后,檢查及修補膩?zhàn)訉尤毕莶⒋蚰ズ笄謇砀蓛簟h(huán)氧樹脂地坪面涂按標準比例混合均勻,按要求用鏝刀均勻鏝涂施工一層環氧面涂材料(或:P用輥筒均勻滾涂一層環氧面涂材料)。確保環氧地坪涂層表面顏色勻均一致,尤其是在門口和墻角處進行環氧施工時,一定要注意涂布均勻,不能有堆積現象。
成膜厚度: 0.10 - 0.15mm;
用料量:0.70 - 1.00kg/㎡;
效果:漆膜均勻、平整,無滾(刮)痕、無泡,顏色均勻一致、色澤亮麗飽滿;
功能及作用:耐磨、防腐、防塵、防水,加強硬度、強度、韌性及表面裝飾效果。
6、注意事項
工程施工前:劃定4平方米左右的配料區,先鋪墊一層紙片,再在上面鋪一層塑料薄膜,避免配料時污染周?chē)?。施工完畢后,?yīng)及時將配料區清理干凈。
工程完工后:及時對施工區域現場進行清理,將施工所用的膠帶、報紙、壓條及其他廢棄物處理干凈,保證施工現場干凈、整潔,做到工完場清。
